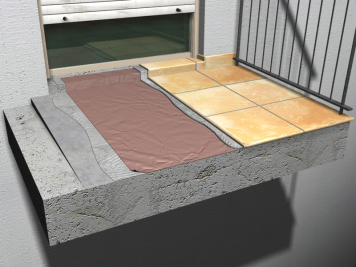

Impermeabilización de galerías y balcones, con láminas de poliolefinas. | ||
NIG030 | Impermeabilización de galerías y balcones, con láminas de poliolefinas. | m² |
Impermeabilización de galerías y balcones, con membrana impermeabilizante flexible tipo EVAC, compuesta de una doble hoja de poliolefina termoplástica con acetato de vinil etileno, con ambas caras revestidas de fibras de poliéster no tejidas, de 0,52 mm de espesor y 335 g/m², fijada con adhesivo cementoso mejorado, C2 E, al soporte de mortero de cemento CEM II/B-P 32,5 N tipo M-5, confeccionado en obra con 250 kg/m³ de cemento y una proporción en volumen 1/6, con espesor medio de 4 cm y pendiente del 1% al 5%, acabado flotado. |
Precio |
|
Exportación |
Galería/balcón
Uso
Tipo de impermeabilización
Colocación de la impermeabilización
Material
Casa comercial
Masa superficial (g/m²)
CONCEPTO DE TRABAJO NIG030: IMPERMEABILIZACIÓN DE GALERÍAS Y BALCONES, CON MEMBRANAS DE POLIOLEFINAS.
CARACTERÍSTICAS TÉCNICAS
Impermeabilización de galerías y balcones, con membrana impermeabilizante flexible tipo EVAC, compuesta de una doble hoja de poliolefina termoplástica con acetato de vinil etileno, con ambas caras revestidas de fibras de poliéster no tejidas, de 0,52 mm de espesor y 335 g/m², fijada con adhesivo cementoso mejorado, C2 E, al soporte de mortero de cemento CEM II/B-P 32,5 N tipo M-5, confeccionado en obra con 250 kg/m³ de cemento y una proporción en volumen 1/6, con espesor medio de 4 cm y pendiente del 1% al 5%, acabado flotado.
CRITERIO DE CUANTIFICACIÓN EN PROYECTO
Superficie medida en proyección horizontal, según documentación gráfica de Proyecto, desde las caras interiores de los antepechos o petos perimetrales que la limitan.
CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS CONCEPTOS DE TRABAJO
DEL SOPORTE.
Se comprobará que la superficie de la base resistente es uniforme y plana, está limpia y carece de restos de obra.
AMBIENTALES.
Se suspenderán los trabajos cuando llueva, nieve o la velocidad del viento sea superior a 50 km/h.
PROCESO DE EJECUCIÓN
FASES DE EJECUCIÓN.
Limpieza del supradós de la losa. Colado del mortero y flotado del mismo. Colocación de la impermeabilización. Resolución de los puntos singulares.
CONDICIONES DE TERMINACIÓN.
La impermeabilización será estanca al agua y continua, y tendrá una adecuada fijación al soporte y un correcto tratamiento de juntas.
CONSERVACIÓN Y MANTENIMIENTO.
Se protegerá la superficie de cualquier acción mecánica no prevista en el cálculo, hasta que se proceda a la colocación del piso, no recibiéndose ningún elemento que pueda perforar la impermeabilización.
CRITERIO DE CUANTIFICACIÓN EN OBRA Y CONDICIONES DE ABONO
Se medirá, en proyección horizontal, la superficie realmente ejecutada según especificaciones de Proyecto, desde las caras interiores de los antepechos o petos perimetrales que la limitan.
CRITERIO DE VALORACIÓN ECONÓMICA
El precio no incluye el piso.
