Solera ventilada de hormigón, para grandes alturas.
ANV015 Solera ventilada de hormigón, para grandes alturas.

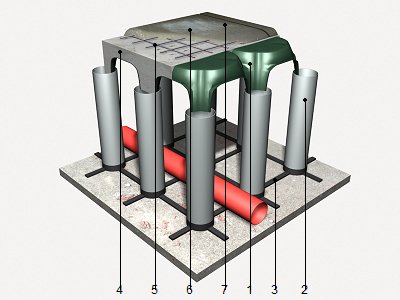

Solera ventilada de concreto reforzado, para grandes alturas, de 100+4 cm de canto, sobre cimbra perdida de piezas de polipropileno reciclado, apoyado sobre tubos de PVC de 125 mm de diámetro y 85 cm de altura, fijados a una matriz base, realizada con concreto f'c=20 MPa (200 kg/cm²), clasificación de exposición A1, tamaño máximo del agregado 12 mm, revenimiento de 5 a 10 cm, premezclado, y colado con grúa, y malla electrosoldada de alambre liso de acero tipo 6x6 6/6 como armado de reparto, colocada sobre separadores homologados en capa de compresión de 4 cm de espesor; apoyado todo ello sobre base de plantilla.

1:
Pieza.
2:
Tubo.
3:
Matriz base.
4:
Concreto.
5:
Malla electrosoldada.
6:
Capa de compresión.
7:
Extendido y vibrado.
Sobrecarga (kN/m²)
Material
Dimensiones (cm)
Tubo
Material
Diámetro (mm)
Altura 'h' (cm)
Capa de compresión (cm)
Malla electrosoldada
Designación
Diámetro (mm)
Dimensiones de la malla (cm)
Colado
Clasificación de exposición
Resistencia
Tamaño máximo del agregado (mm)
Revenimiento nominal del concreto fresco (cm)
Con aditivo hidrófugo
Extendido y vibrado

Código

Unidad

Descripción

Cantidad

Costo

Importe

1



Materiales



mt07cid030a

Cimbra perdida de piezas de polipropileno reciclado, de 58x58x15 cm, para disponer sobre tubos de PVC, sobre una matriz base, para soleras ventiladas de gran altura.

1,050

327,72

344,11

mt36tit010ha

m

Tubo de PVC, serie B, de 125 mm de diámetro y 3,2 mm de espesor.

2,550

104,01

265,23

mt07ame070o

Malla electrosoldada de alambre liso de acero tipo 6x6 6/6, separación 15,24x15,24 cm y Ø 4,88-4,88 mm, según NMX-B-290-CANACERO.

1,100

36,76

40,44

mt08var050

kg

Alambre galvanizado para atar, de 1,30 mm de diámetro.

0,017

22,64

0,38

mt10haf061bc

Concreto f'c=20 MPa (200 kg/cm²), clasificación de exposición A1, tamaño máximo del agregado 12 mm, revenimiento nominal del concreto fresco de 5 a 10 mm, premezclado, según RCDF NTC Diseño y Construcción de Estructuras de Concreto (2004).

0,095

1.327,57

126,12

mt07aco020m

Ud

Separador homologado para malla electrosoldada.

1,000

1,35

1,35



Subtotal materiales:

777,63

2



Equipo y herramienta



mq06vib020

h

Regla vibrante de 3 m.

0,095

80,99

7,69



Subtotal equipo y herramienta:

7,69

3



Mano de obra



mo044

h

Oficial carpintero de obra negra.

0,037

126,93

4,70

mo091

h

Ayudante carpintero de obra negra.

0,037

77,23

2,86

mo043

h

Oficial fierrero.

0,035

126,93

4,44

mo090

h

Ayudante fierrero.

0,035

77,23

2,70

mo045

h

Oficial concretero.

0,028

126,93

3,55

mo092

h

Ayudante concretero.

0,128

77,23

9,89



Subtotal mano de obra:

28,14

4



Herramienta menor




%

Herramienta menor

2,000

813,46

16,27

Costo de mantenimiento decenal: $ 66,38 en los primeros 10 años.

Costos directos (1+2+3+4):

829,73


CONCEPTO DE TRABAJO ANV015: SOLERA VENTILADA DE CONCRETO, PARA GRANDES ALTURAS.


CARACTERÍSTICAS TÉCNICAS

Solera ventilada de concreto reforzado, para grandes alturas, de 100+4 cm de canto, sobre cimbra perdida de piezas de polipropileno reciclado, apoyado sobre tubos de PVC de 125 mm de diámetro y 85 cm de altura, fijados a una matriz base, realizada con concreto f'c=20 MPa (200 kg/cm²), clasificación de exposición A1, tamaño máximo del agregado 12 mm, revenimiento de 5 a 10 cm, premezclado, y colado con grúa, y malla electrosoldada de alambre liso de acero tipo 6x6 6/6 como armado de reparto, colocada sobre separadores homologados en capa de compresión de 4 cm de espesor; apoyado todo ello sobre base de plantilla.



CRITERIO DE CUANTIFICACIÓN EN PROYECTO

Superficie medida según documentación gráfica de Proyecto.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS CONCEPTOS DE TRABAJO


DEL SOPORTE.

Se comprobará la existencia y planeidad de la base de apoyo.


AMBIENTALES.

Se suspenderán los trabajos de colado cuando llueva con intensidad, nieve, exista viento excesivo, una temperatura ambiente superior a 40°C o se prevea que dentro de las 48 horas siguientes pueda descender la temperatura ambiente por debajo de los 0°C.


DEL CONTRATISTA.

Dispondrá en obra de una serie de medios, en previsión de que se produzcan cambios bruscos de las condiciones ambientales durante el colado o posterior periodo de fraguado, no pudiendo comenzarse el colado de los diferentes elementos sin la autorización por escrito del director de la ejecución de la obra.



PROCESO DE EJECUCIÓN


FASES DE EJECUCIÓN.

Replanteo. Colocación de la matriz base. Colocación de los tubos. Corte de las piezas. Colocación y montaje de las piezas. Realización de los orificios de paso de instalaciones. Colocación de los elementos para paso de instalaciones. Colocación de la malla electrosoldada. Colado, extendido y vibrado del concreto. Regleado y nivelación de la capa de compresión. Curado del concreto.


CONDICIONES DE TERMINACIÓN.

La ventilación de la cámara será correcta. La solera ventilada será monolítica y realizará correctamente la transmisión de cargas. La superficie será uniforme y sin irregularidades.



CONSERVACIÓN Y MANTENIMIENTO.

Se evitará la actuación sobre el elemento de acciones mecánicas no previstas en el cálculo. Se protegerá el concreto fresco frente a lluvias, heladas y temperaturas elevadas.



CRITERIO DE CUANTIFICACIÓN EN OBRA Y CONDICIONES DE ABONO

Se medirá la superficie realmente ejecutada según especificaciones de Proyecto, sin deducir la superficie ocupada por las columnas situados dentro de su perímetro.



CRITERIO DE VALORACIÓN ECONÓMICA

El precio no incluye la capa de plantilla.
