Compactación dinámica del terreno.
AMC020 Compactación dinámica del terreno.

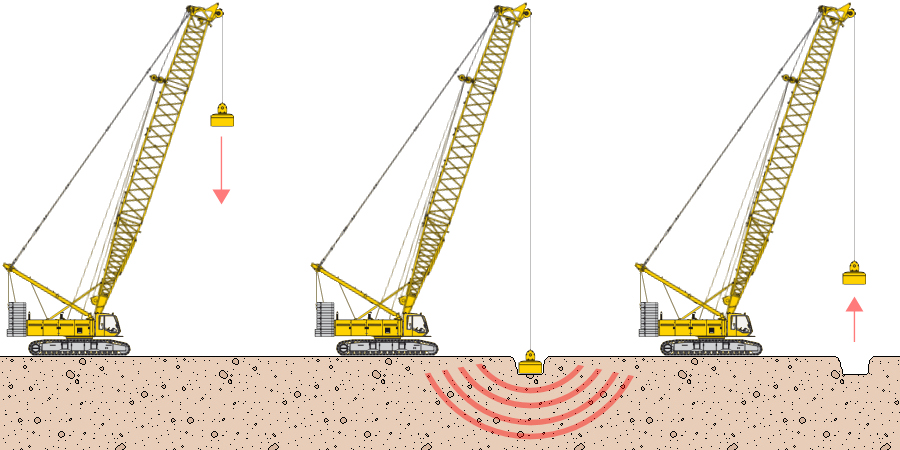

Compactación dinámica del terreno, con una energía por golpe entre 2000 y 2250 kN·m y una energía específica entre 2000 y 2250 kN·m/m², ejecutada en cuatro fases, según malla de impactos y tiempo de demora entre fases sucesivas, con nivelación de la plataforma tras cada una de las fases de compactación y control del proceso mediante equipo de control de penetración dinámica y asientos.

Energía por golpe (kN·m)
Energía específica (kN·m/m²)

Código

Unidad

Descripción

Cantidad

Costo

Importe

1



Equipo y herramienta



mq02din020

h

Equipo para compactación dinámica, con maza de impacto.

0,030

2.370,58

71,12

mq02din030

h

Equipo de control de la penetración dinámica y los asientos.

0,004

2.278,96

9,12

mq01mot020b

h

Motoniveladora de 147 kW, equipada con ripper.

0,002

1.543,65

3,09

mq02rov010i

h

Compactador monocilíndrico vibrante autopropulsado, de 129 kW, de 16,2 t, anchura de trabajo 213,4 cm.

0,003

1.080,44

3,24



Subtotal equipo y herramienta:

86,57

2



Mano de obra



mo020

h

Oficial albañil.

0,063

121,97

7,68

mo113

h

Cabo albañil.

0,018

71,46

1,29

mo112

h

Peón albañil.

0,056

72,64

4,07



Subtotal mano de obra:

13,04

3



Herramienta menor




%

Herramienta menor

2,000

99,61

1,99



Costos directos (1+2+3):

101,60


CONCEPTO DE TRABAJO AMC020: COMPACTACIÓN DINÁMICA DEL TERRENO.


CARACTERÍSTICAS TÉCNICAS

Compactación dinámica del terreno, con una energía por golpe entre 2000 y 2250 kN·m y una energía específica entre 2000 y 2250 kN·m/m², ejecutada en cuatro fases, según malla de impactos y tiempo de demora entre fases sucesivas, con nivelación de la plataforma tras cada una de las fases de compactación y control del proceso mediante equipo de control de penetración dinámica y asientos.



CRITERIO DE CUANTIFICACIÓN EN PROYECTO

Superficie medida en proyección horizontal, según documentación gráfica de Proyecto.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LOS CONCEPTOS DE TRABAJO


DEL SOPORTE.

Se comprobará que el acceso a la obra es el adecuado y se dispone de la correspondiente plataforma de trabajo.



PROCESO DE EJECUCIÓN


FASES DE EJECUCIÓN.

Compactación y nivelación del terreno. Realización de pruebas de control.


CONDICIONES DE TERMINACIÓN.

Completa retirada del equipo utilizado.



CRITERIO DE CUANTIFICACIÓN EN OBRA Y CONDICIONES DE ABONO

Se medirá, en proyección horizontal, la superficie realmente ejecutada según especificaciones de Proyecto.
